Steel Framing é mais rápido que alvenaria?

Prazo depende de industrialização, planejamento, suprimentos, logística e execução — não apenas do sistema escolhido.

Prazo

Velocidade de montagem não é o mesmo que prazo de obra

Uma estrutura que pode ser montada rapidamente não permite, sozinha, concluir que todo o empreendimento será entregue antes. É preciso distinguir montagem da estrutura, duração da obra e prazo total do empreendimento.

O potencial do LSF aparece quando projeto, compatibilização, fabricação, suprimentos, logística e montagem funcionam como processo coordenado.

Planejamento e industrialização

Em resumo

  • LSF pode favorecer redução e previsibilidade de prazo.
  • Isso depende de planejamento e cadeia de suprimentos.
  • Não compare montagem da estrutura com obra completa.
  • Alterações tardias e retrabalho podem consumir o ganho esperado.

Onde o tempo pode ser ganho

Projeto definidoPreparação / fabricaçãoLogísticaMontagemFechamentos e acabamentos

Processos a seco, pré-montagem e maior definição prévia podem reduzir determinadas atividades de canteiro. O efeito real depende do projeto e da organização da obra.

Onde o Steel Framing também pode atrasar

  • Projeto incompleto ou incompatibilizado.
  • Alterações depois da fabricação ou montagem.
  • Falta de componentes ou fornecedores.
  • Logística inadequada.
  • Equipe sem capacitação.
  • Retrabalho nas interfaces.

Compare cronogramas equivalentes

A comparação deve partir do mesmo ponto e terminar no mesmo ponto: projeto, fundação, estrutura, fechamentos, instalações, acabamentos e condição de entrega. Comparar montagem do frame com obra convencional completa distorce o resultado.

Quando prazo vira dinheiro

Em imóveis destinados à venda, locação, hospedagem ou operação, concluir antes pode antecipar receita ou reduzir determinados custos. A consequência só existe quando o ganho de prazo é real e o ativo pode entrar em operação.

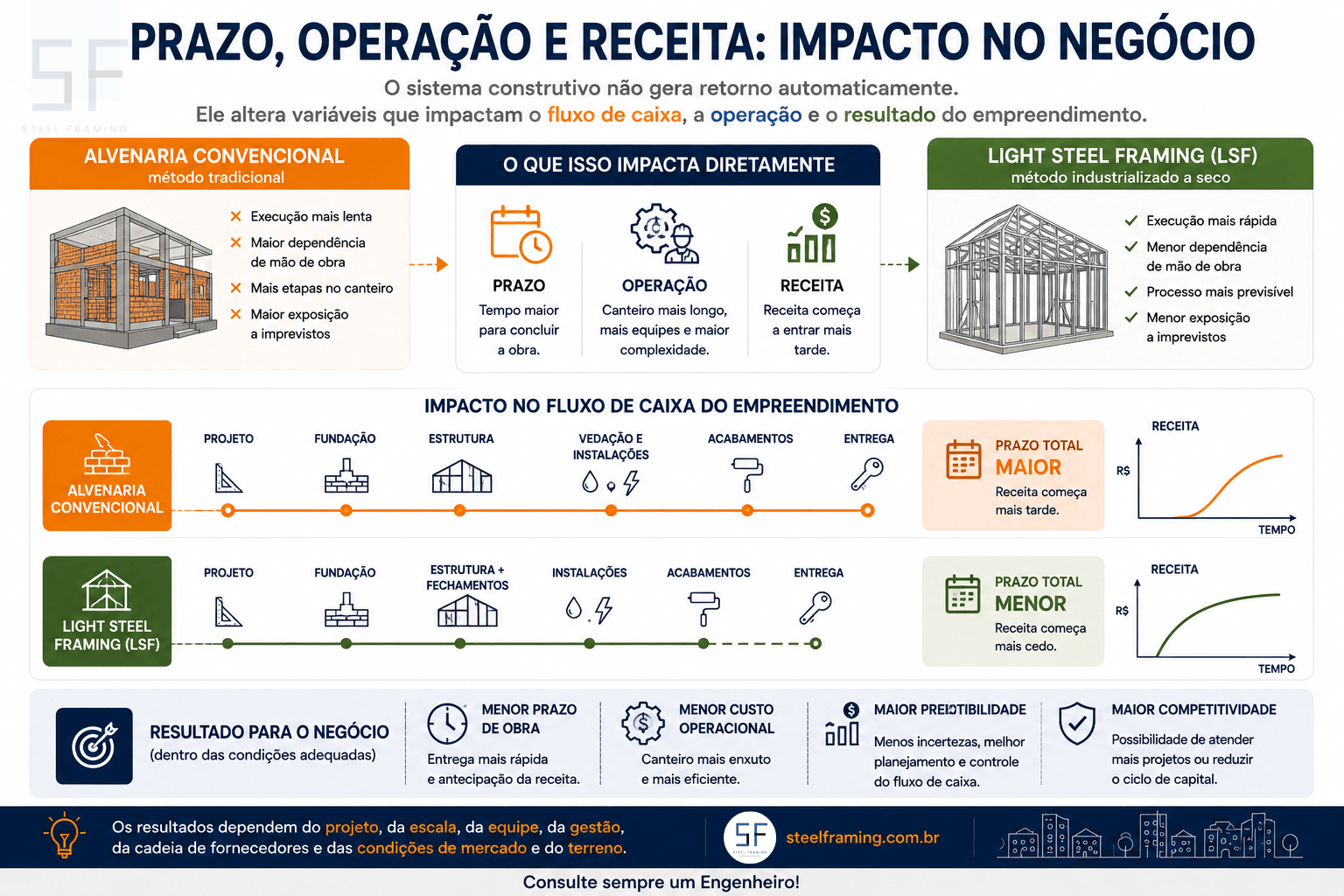

Prazo, operação e receita
Referências técnicas

Base técnica e limites

CBCA — Light Steel Framing: construção industrializada, compatibilização, subsistemas, montagem e projeto.

Ministério das Cidades / PBQP-H / SiNAT — avaliação técnica e atendimento à Norma de Desempenho.

Série ABNT NBR 16970:2022 — desempenho, projeto estrutural e interfaces do Light Steel Framing, conforme documentação técnica publicada pelo PBQP-H.

Importante: resultados de FADs e DATecs são específicos às soluções avaliadas e não devem ser extrapolados automaticamente para qualquer edificação em LSF.

Navegue pelo núcleo

Explore a comparação

Conhecimento técnico para decisões melhores

Características do sistema precisam ser analisadas dentro das condições reais do projeto, da execução e do empreendimento.

Voltar para Steel Framing vs Alvenaria
